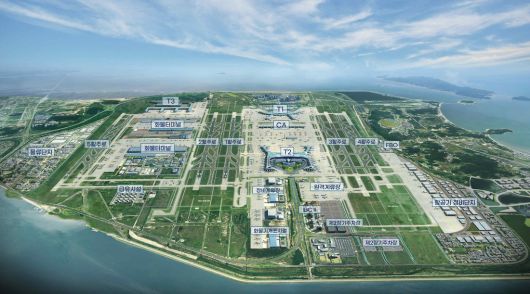

인천공항 5단계 확장사업 조감도. 인천국제공항공사 제공 |
인천공항 5단계 확장사업을 놓고 국토교통부와 인천국제공항공사가 이견을 보이며 갈등을 빚고있다. 국토부는 부산 가덕도신공항 등 신규 지방공항 건설 후 항공수요를 고려해 확장여부를 결정한다는 방침이다. 공사와 공항 전문가 등은 “인천공항이 동북아에서 허브공항의 경쟁력을 잃을 수 있다”며 시급히 확장에 나서야 한다고 우려 중이다.
21일 공사는 인천공항 5단계 확장 공사를 위한 계획 수립을 지난해까지 마무리하고 사업을 추진 중이라고 밝혔다.
이 사업은 6조원을 들여 자유무역지역인 ‘클럽72’ 골프장 자리에 길이 3400m의 제5활주로를 새로 건립하고, 제2활주로 남단에는 이용객 2000만명을 수용할 수 있는 제3여객터미널을 조성하는 것이 골자다. 항공기 97대를 댈 수 있는 계류장, 차량 1만2000대를 수용할 주차장 조성도 목표로 하고 있다.
앞서 인천공항 4단계 건설사업으로 지난해 12월 제2여객터미널 추가확장 공간이 운영을 시작했다. 공사는 현재 연간 1억600만명을 수용할 수 있는 공항 시설이 2033년쯤에는 다시 포화수준에 이를 것으로 전망 중이다.
인천공항 3단계 건설사업을 제때하지 않아 2016년 수하물대란이 발생했다. 연합뉴스 제공 |
정부의 제6차 공항개발종합계획(2021~2025)을 보면 인천공항은 2033년 1억636만명, 2035년 1억1308만명, 2040년 1억2677만명, 2045년 1억3928만명, 2050년 1억4971만명이 이용할 것으로 전망됐다. 공사 전망으로는 시기별로 300만~500만명 가량 이용객 수요가 더 많다.
공사는 인구감소에도 휴식과 힐링, 문화 체험 등 새로운 경험을 위한 가족·친구 단위의 항공 여행이 보편화돼 글로벌 항공 수요는 2042년까지 연평균 4.1%, 아·태지역은 5.6% 성장할 것으로 내다봤다. 예측수요를 고려하면 5단계 확장사업에 곧장 착수해야 한다는 게 공사 입장이다. 공항 건설은 설계와 준공까지 약 8~10년의 장기간이 소요되는 점을 고려해야 한다는 것이다.
인천공항은 2012년 3단계 건설사업이 2년 늦어져 대혼란을 겪은 전례가 있다. 당시 정부는 2008년 세계 금융위기 등 경기침체를 반영해 여객이 연평균 5.3% 증가할 것으로 전망하고, 3단계 사업을 2009~2015년에서 2017년으로 2년 늦췄다. 하지만 저비용항공사(LCC)의 급속한 성장으로 실제 수요는 9.1% 증가했다. 이로 인해 2016~2017년 수요가 용량을 초과하면서 수화물 대란과 여객터미널 혼잡, 항공기 지연 운항 등으로 공항 운영에 큰 혼란이 발생했다.

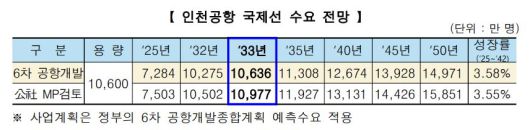

정부와 인천국제공항공사가 예측한 인천공항 국제선 수요 전망. 인천국제공항공사 제공 |
국토부는 보다 신중해야 한다는 방침을 고수 중이다. 가덕도신공항, 대구경북통합공항 등 지방공항 건설과의 연계성을 검토한 뒤 연말 발표 예정인 ‘제7차 공항개발 종합계획(2026~2030)’에 5단계 확장사업 반영 여부를 결정할 계획이다.
국내에는 인천공항을 포함해 김포공항·제주공항 등 15개의 공항이 운영되고 있다. 여기에 부산 가덕도신공항과 대구경북통합신공항은 물론 제주신공항, 경기국제공항, 새만금국제공항, 울릉공항, 흑산도공항, 백령공항 등 건립되거나 새로 추진하는 공항이 8개에 달한다.
국토부 관계자는 “공사는 2033년 인천공항 시설이 포화될 것으로 예상하지만, 가덕도신공항과 대구경북통합신공항, 새만금공항 등이 건설되면 이용객이 분산될 수 있어 항공 수요를 다시 살펴봐야 한다”며 “그동안 인천공항을 국제선 전담 허브공항으로 육성했지만, 다른 공항과 같이 성장할 수 있는 방안 등도 검토해야 한다”고 말했다.
박준철 기자 terryus@kyunghyang.com
